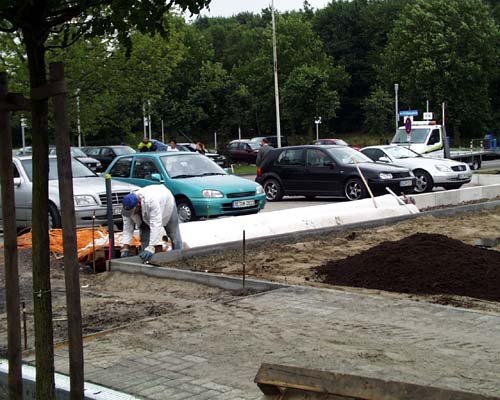

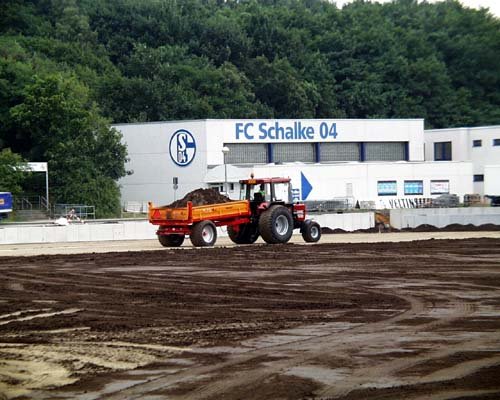

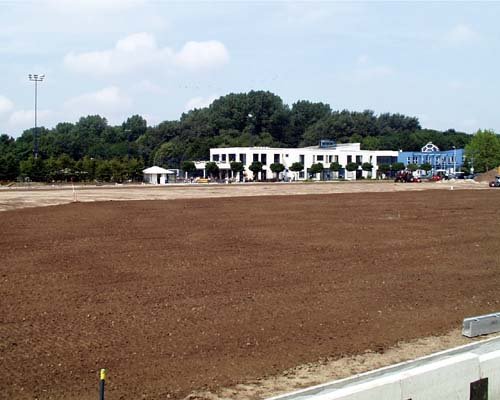

Die Trainingsplatzbaustelle

Hier findet Ihr Bilder vom Fortgang der Bauarbeiten

20. September 2001

Wann rollt er hier wieder?
Leider sieht der Rasen bei
näherem Hinsehen nicht so doll aus

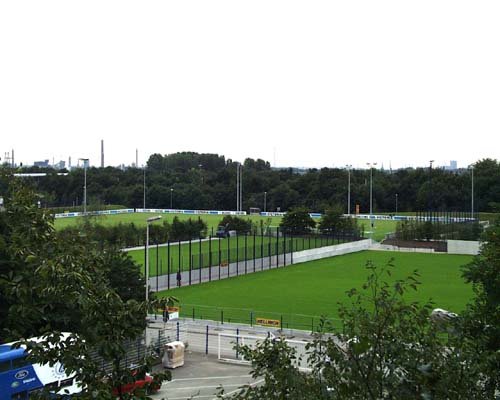

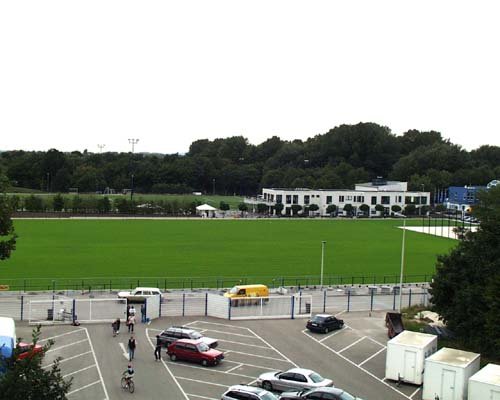

30. August 2001

Ein toller Anblick

Bald ist alles perfekt

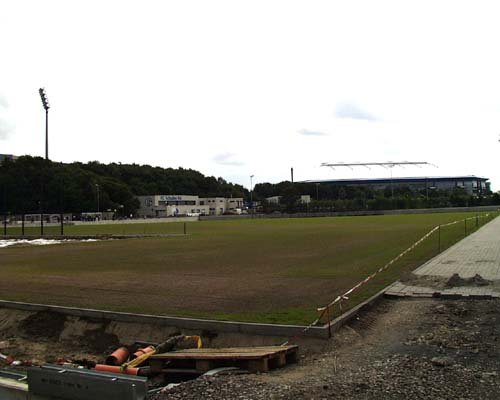

20. August 2001

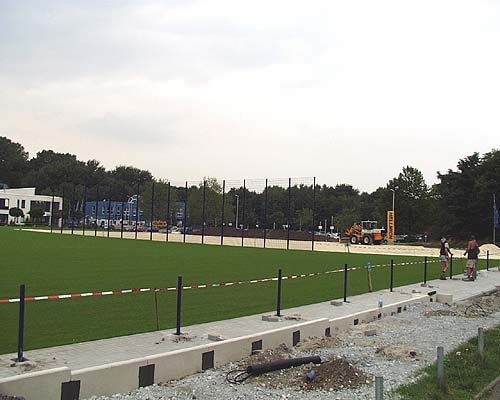

Nach dem ersten Mähen
wurde gewalzt und nachgesät.

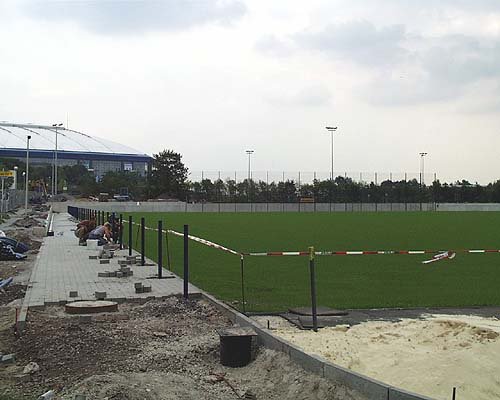

16. August 2001

Die "Sandkiste"
ist auch bald fertig

Ein schöner Anblick!
Vor allem, weil kein hoher

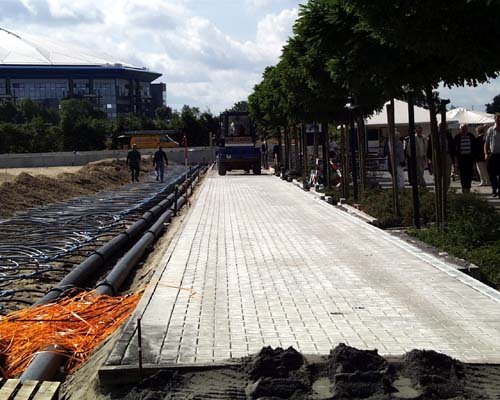

Zaun drum kommt

Schalke bleibt jedenfalls in der Beziehung Schalke

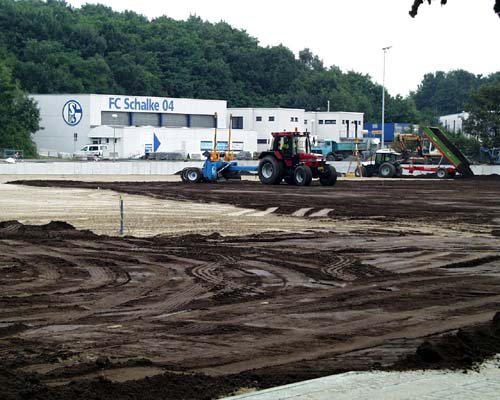

10. August 2001

Es ist schon ein deutlicher "Hauch" von grün zu erkennen

05. August 2001

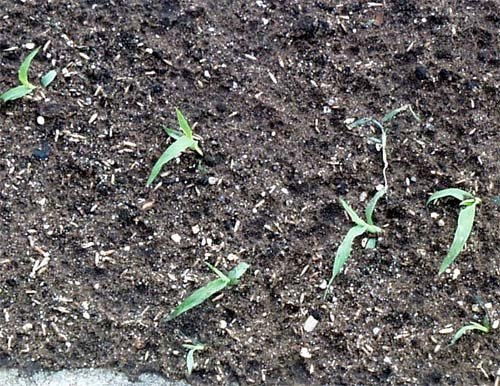

Da ist er! Der erste
neue Rasen!!

01. August 2001

Jetzt kann der

Rasen wachsen......

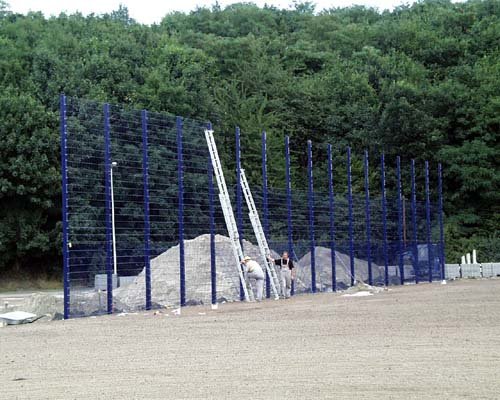

Die "Ballfangzäune"
werden montiert

24. Juli 2001

Die letzte Schicht wird
aufgetragen, dann wird
der Rasen eingesät.

20. Juli 2001

Der Mutterboden wird
auf die Ladefläche gekippt

auf den Platz gefahren...

dort abgeladen...

und gleichmässig verteilt

Man geht auch schon an
die Feinarbeiten.

18. Juli 2001

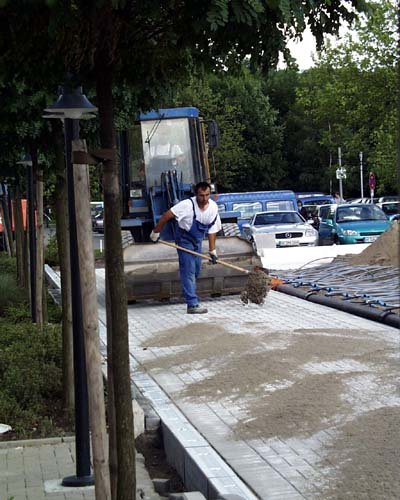

Der Weg für die Kiebitze
ist schon fast fertig.

Nur noch ein wenig
Sand drauf.......

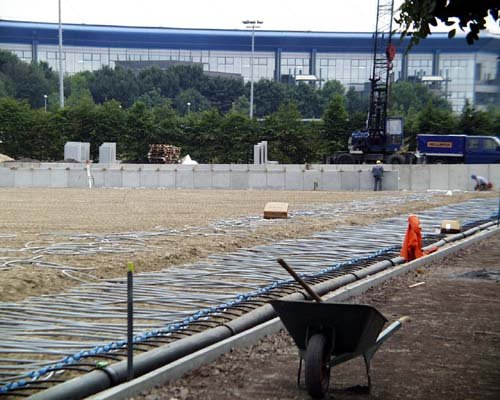

16. Juli 2001

Wir hoffen, dass dies der
neue Weg für die
Zuschauer wird.

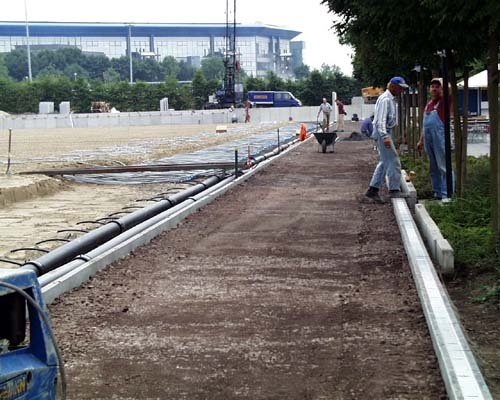

Hier die einzelnen

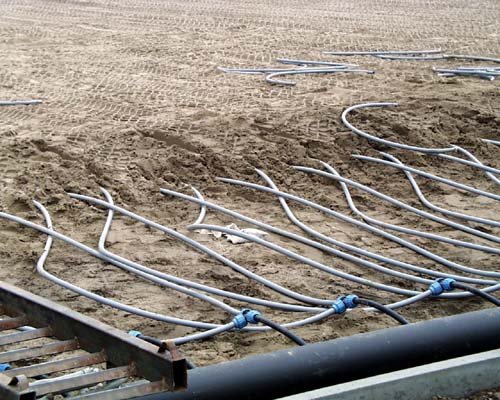

Heizschläuche

Die Anschlüsse sind fertig,
reine Handarbeit....

... wie dieser Herr hier
sicher bestätigen kann.

12. Juli 2001

Mit diesem Anhänger wird
der Boden gleichmässig
"geplättet".

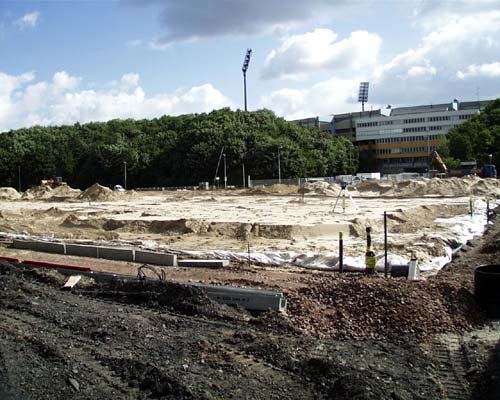

11. Juli 2001

Der Sand wird jetzt
eingeebnet

Die Erde ist schon kräftig
verfüllt worden.

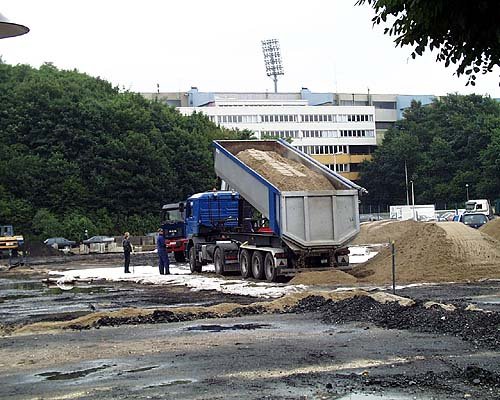

09. Juli 2001

Hier mal die neue Mauer von der anderen Seite

Diese Betonwand wurde vor Ort gegossen. Da sollen die Spieler die Bälle "dranknallen"

Immer noch wird Sand auf die Planen gekippt.

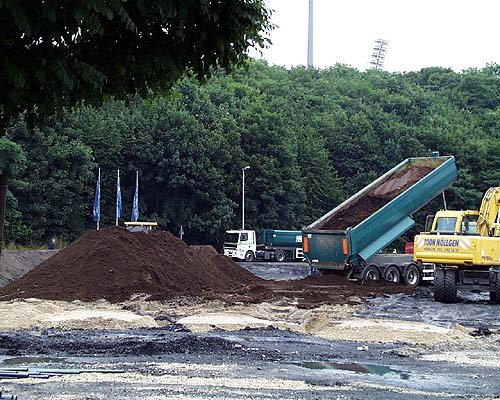

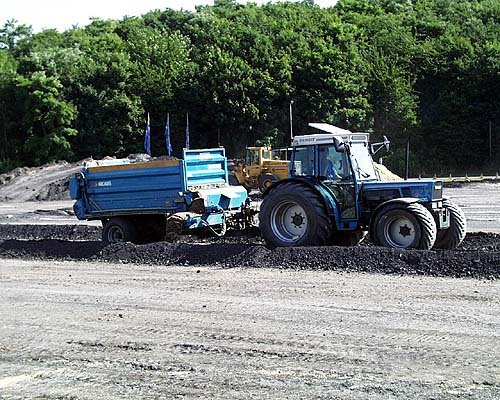

Die erste Lieferung Mutterboden ist aber auch schon eingetroffen.

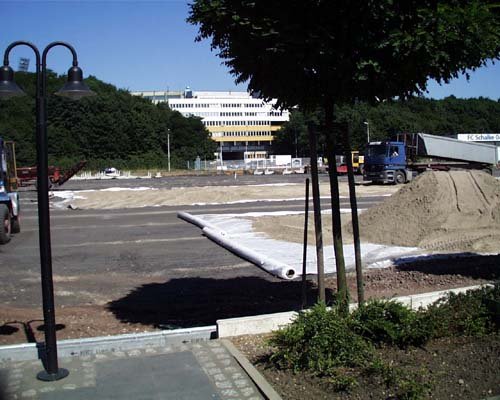

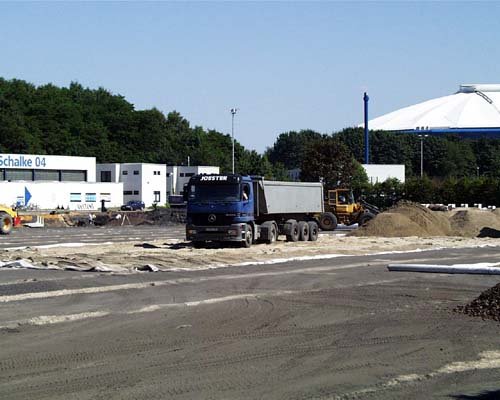

03. Juli 2001

Auf dem Platz wurde jetzt Planen verlegt...

...und mit Sand abgedeckt.
Der Zweck des Ganzen ist nicht bekannt

Am anderen Ende wurde die Begrenzung aufgestellt

Auf dieser Seite wird sicherlich mit Erde verfüllt werden.

Hier werden die Drainagerohre wieder zugedeckt.

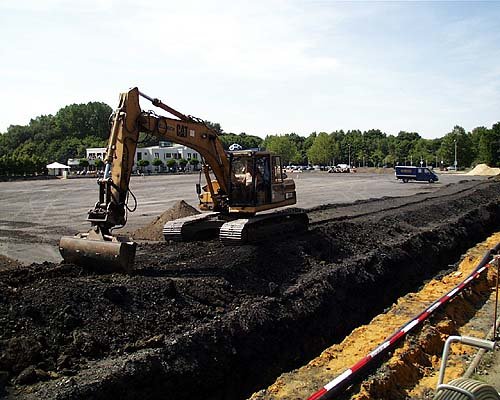

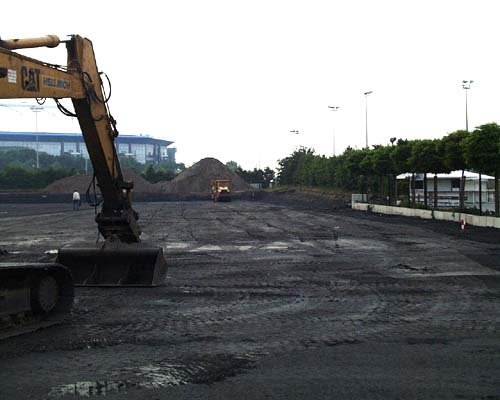

Am 25.06.01 war dieser
tiefe Graben zu entdecken

Wofür der genau gedacht ist,
wissen wir noch nicht.

Seit dem 28.06.2001 wurde
mit dieser "Monstermaschine"

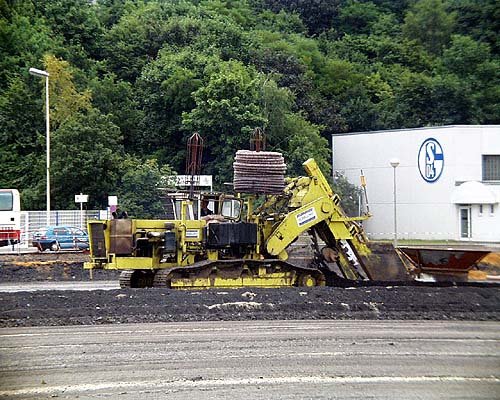

die Drainage verlegt.

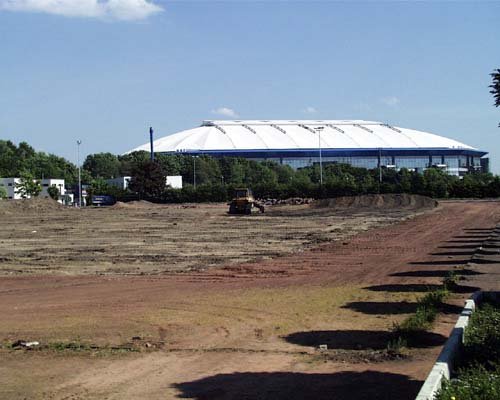

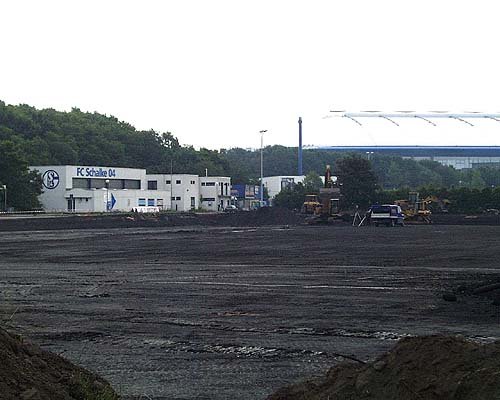

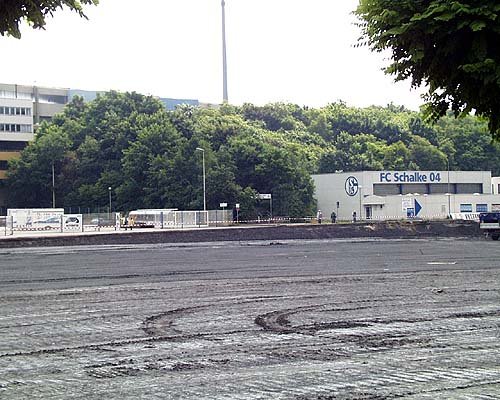

Die Anfänge des Umbaus:

So sah es am Dienstag
nach dem Pokalspiel auf...

...dem "alten" Trainingsplatz aus

Ein paar Tage später ist
schon eine Menge
aufgeschüttet worden....

..wie man hier anhand der
Mauer rechts deutlich
sehen kann.

Das Ausmaß der Schräge
ist am hinteren Rand zu
erkennen. Wie hat man da
drauf nur trainieren können???
